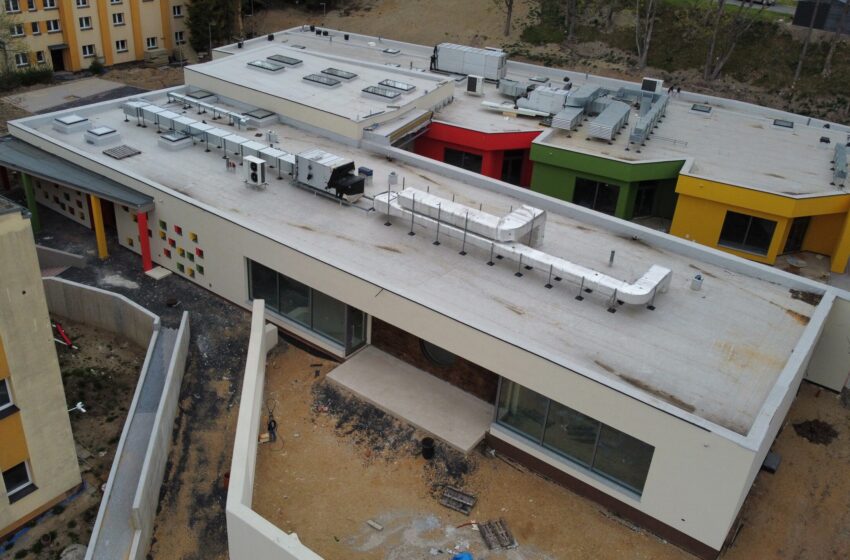

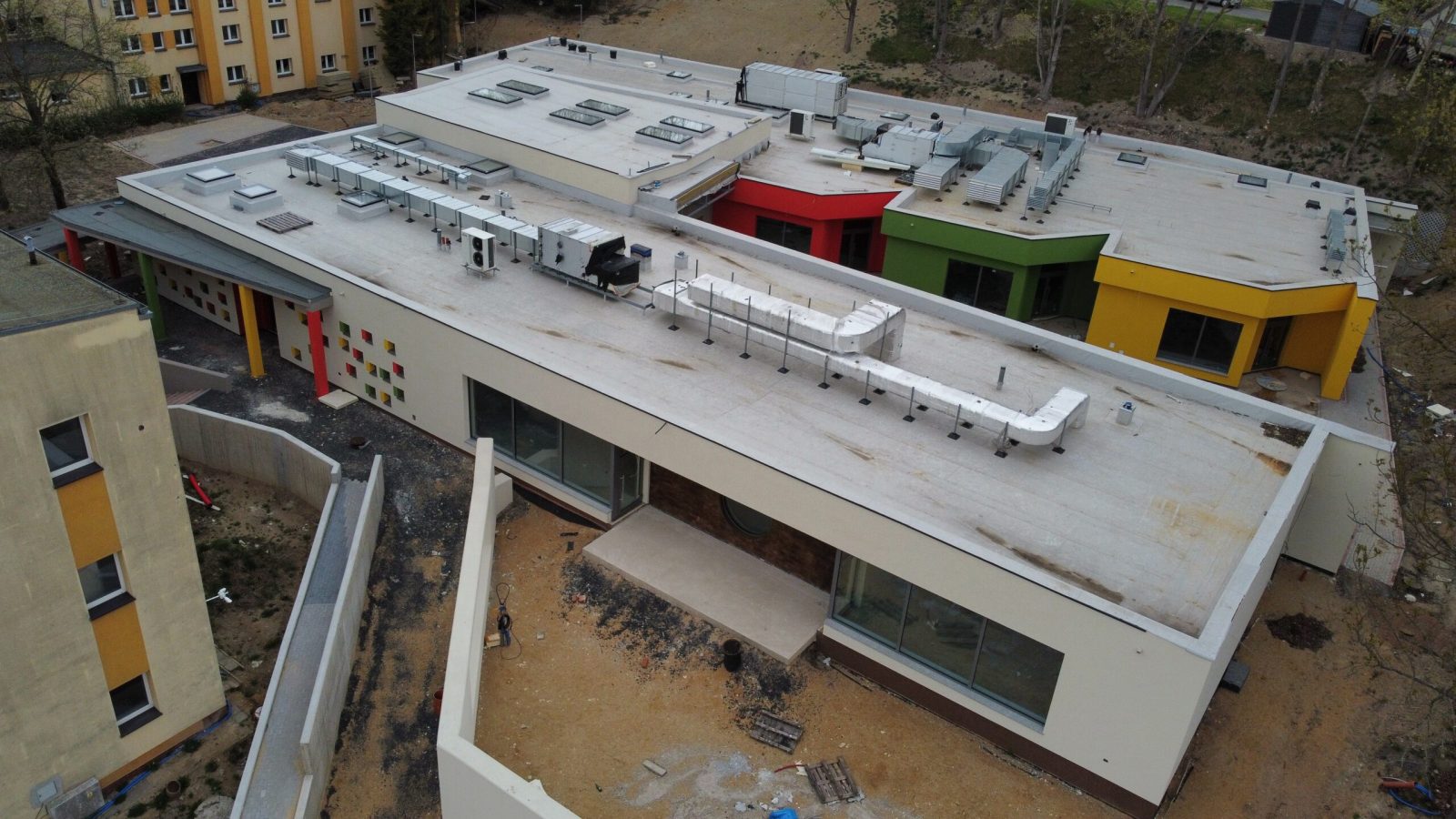

Budowa nowego przedszkola we Lwówku Śląskim wciąż stoi w miejscu i nic nie wskazuje na to, by miało się to szybko zmienić. Choć inwestycja miała zostać oddana do użytku znacznie wcześniej, dziś – w maju 2025 roku – nadal mówimy o placu budowy, który świeci pustkami. Dlaczego?

Reklama

Przypomnijmy – we wrześniu ubiegłego roku wykonawca, który realizował inwestycję, opuścił plac budowy. Powodem były kłopoty finansowe. – Firma, która realizowała inwestycję przedszkola we Lwówku Śląskim ma problemy z płynnością finansową na wszystkich budowach, które realizują w całej Polsce, niestety również dotyczy to budowy tutaj we Lwówku Śląskim. Nie wiemy, co będzie dalej. Aktualnie budowa została wstrzymana – mówił wówczas burmistrz Dawid Kobiałka.

Na początku 2025 roku ogłoszono zapytanie ofertowe na opracowanie inwentaryzacji robót w toku – czyli kluczowego etapu w procesie odzyskania kontroli nad inwestycją. Zgłosiły się dwie firmy:

  • Krombud Sp. z o.o. z ofertą opiewającą na 172 200,00 zł,
  • Marek Jacukowicz PHU z ofertą: 39 249,30 zł.

Zaskoczeniem było jednak unieważnienie postępowania – jak wyjaśnia urząd, ceny obu ofert znacznie przekraczały środki, które gmina zamierzała przeznaczyć na ten cel.

W maju 2025 ogłoszono wyniki długo wyczekiwanego przetargu na dokończenie inwestycji. Co istotne – na niecałe dwie godziny przed zamknięciem składania ofert gmina ogłosiła, że na realizację zadania przeznacza 6 861 198,47 zł.

Oferty, które wpłynęły, prezentowały się następująco:

  1. LK INWEST Sp. z o.o. (Wrocław) – 7 980 240,00 zł
  2. GRUPA MTG Tomasz Gluza (Wleń) – 11 200 000,00 zł
  3. BRAD-BUD Robert Hankus (Olszyna) – 7 400 000,00 zł
  4. Bazalt Budownictwo Sp. z o.o. (Złotoryja) – 7 479 289,56 zł

Żadna z ofert nie mieści się w przewidzianym budżecie. To oznacza, że postępowanie – w obecnym kształcie – prawdopodobnie również zostanie unieważnione.

Byłeś świadkiem czegoś podobnego?
Wypadek, awaria, coś, o czym powinniśmy napisać — wyślij nam zdjęcie albo krótki opis. Zajmuje to tylko 30 sekund. Zgłoś temat

Z prawnego punktu widzenia, Zamawiający ma kilka możliwych dróg:

  1. Zwiększenie budżetu – Najprostszym rozwiązaniem byłoby zwiększenie środków na realizację zadania. To jednak wymaga decyzji rady miejskiej i zabezpieczenia dodatkowych pieniędzy, być może z dotacji, kredytu lub przesunięć budżetowych.
  2. Ogłoszenie nowego przetargu – Gmina może unieważnić obecne postępowanie i ogłosić kolejne, licząc na tańsze oferty lub dostosowując zakres zamówienia. To jednak oznacza kolejne miesiące opóźnień.
  3. Podział zamówienia – Technicznie możliwe byłoby rozdzielenie inwestycji na mniejsze etapy, by łatwiej dopasować je do możliwości budżetowych. Ale to wymaga przemyślanej inwentaryzacji i nowego harmonogramu.

Niestety, ta sytuacja rodzi poważną niepewność co do przyszłości dzieci uczęszczających do Przedszkola Publicznego nr 1, które obecnie znajduje się w budynku niespełniającym norm bezpieczeństwa. „Cały czas nie wiemy, co będzie z dziećmi, które uczęszczają do Przedszkola nr 1, ponieważ nie jesteśmy pewni, czy nowy obiekt zostanie oddany do 1 września. Bardzo możliwe, że dzieci będą musiały jeszcze przez rok uczęszczać do starego budynku” – mówił Dawid Kobiałka w styczniu 2025.

Kiedy przedszkole powstanie?

Biorąc pod uwagę dotychczasowy przebieg sprawy – oraz fakt, że każdy etap (od inwentaryzacji, przez ogłoszenie przetargu, po wybór wykonawcy i rozpoczęcie robót) wymaga tygodni, jeśli nie miesięcy – realny scenariusz zakłada, że budowa może ruszyć zapewne w trzecim kwartale 2025.

Zakończenie? Optymistycznie: zapewne koniec 2026. Pesymistycznie – kolejna zmiana wykonawcy, wzrost kosztów i... powtórka z przetargowej rozgrywki.

Marcel Wilk
